1 Tersaneler Nerede Kurulur?

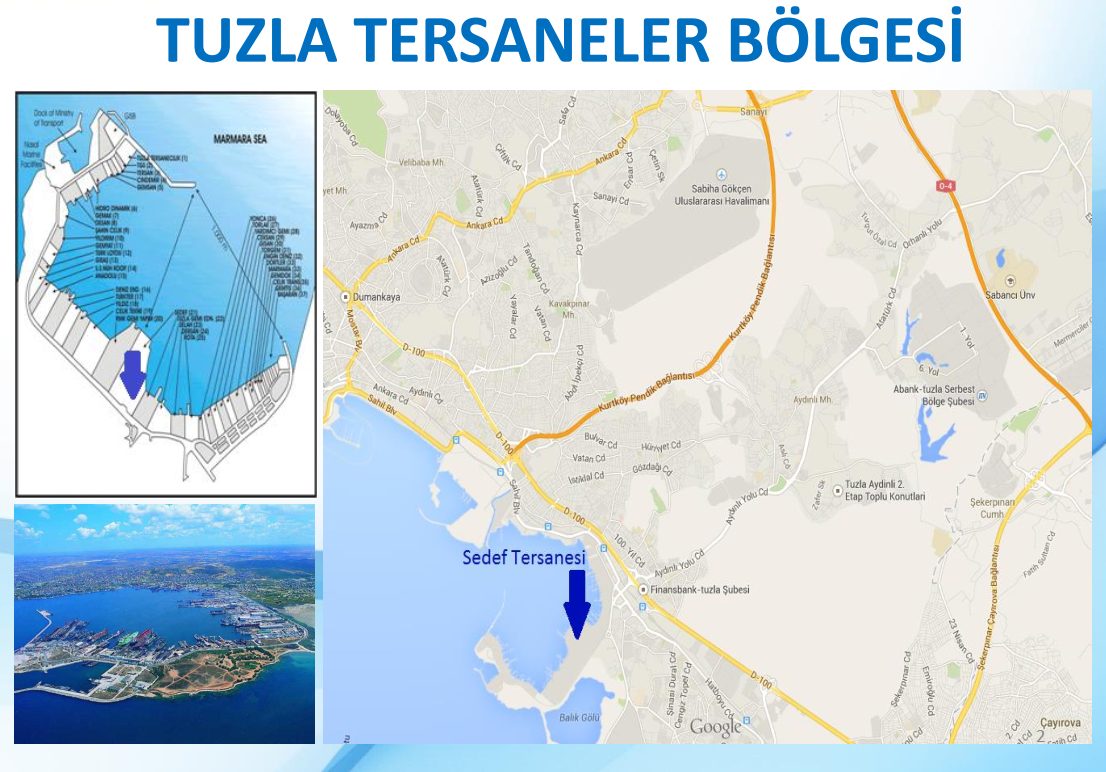

Tuzla Tersaneler Bölgesi (İstanbul): Türkiye’de özel sektör tersanelerinin en yoğun olduğu kıyı şeridi. Tersaneler korunaklı bir koyda yan yana dizilir; çelik, makine ve teçhizat üreten yan sanayi hemen arkalarındadır. Ok, örnek olarak incelediğimiz tersanenin yerini gösterir.
Bir tersaneye kuşbakışı

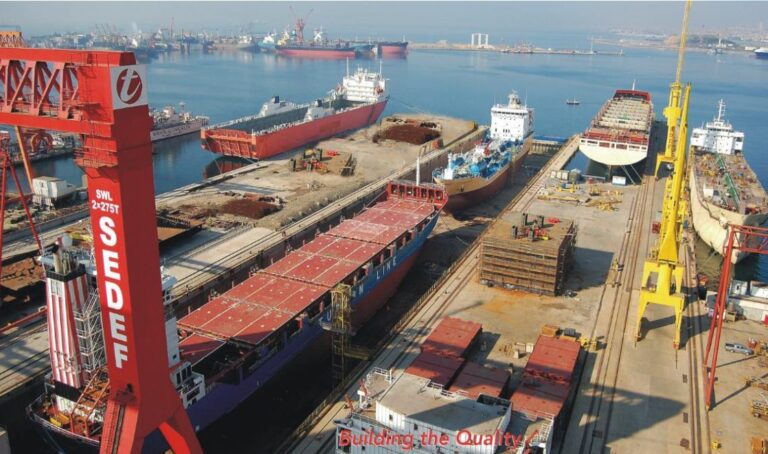

Kuru havuz ve çevresi

Solda portal (köprü) kreynin ayağı, ortada havuzda inşa edilen gemi. Gövde, sahada hazırlanan blokların (ön planda dizili parçalar) kreynle havuza indirilip kaynatılmasıyla büyür.

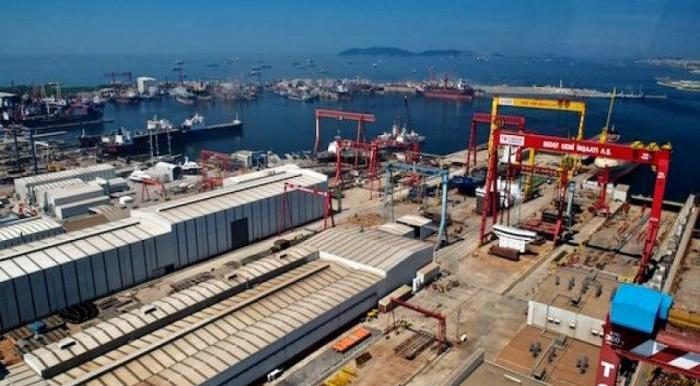

Kapalı atölyeler ve rıhtım

Uzun çatılı binalar sac işleme, panel ve blok imalat atölyeleridir. Üretim kapalı alanda başlar, bloklar açık sahaya çıkar; rıhtımdaki gemilerde ise donatım (makine, boru, elektrik) işleri sürer.

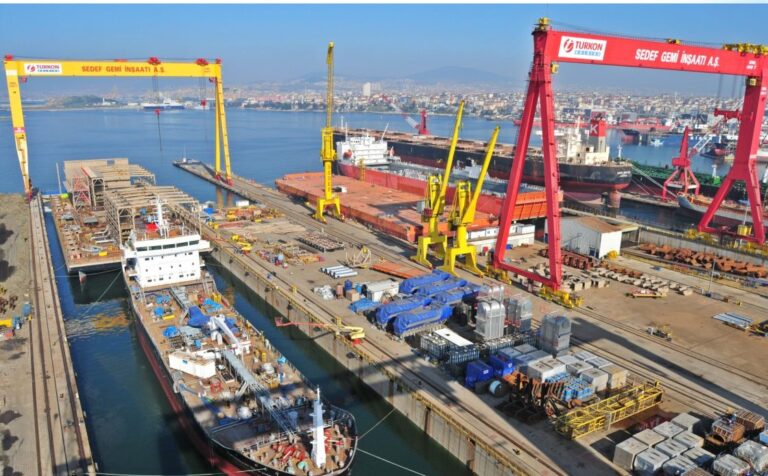

Aynı anda birkaç gemi

Solda rıhtıma bağlı gemide donatım, ortada havuz/kızakta blok montajı yapılıyor. Sarı ve kırmızı portal kreynler yüzlerce tonluk blokları taşır. Tersanenin kapasitesini havuz–kızak ölçüleri ile kreyn gücü belirler.
2 Tersane Genel Yerleşimi
Bir tersanenin yerleşimi, malzemenin kara tarafından girip denize doğru hep aynı yönde ilerleyeceği şekilde planlanır: stok sahası → atölyeler → montaj alanı → deniz.

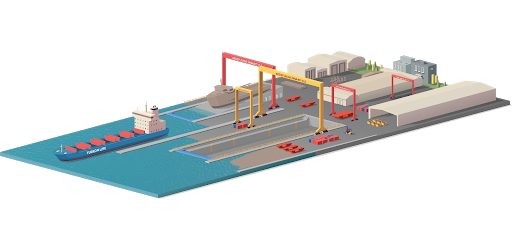

Basitleştirilmiş tersane modeli

Malzeme kara tarafından girer, atölyelerde işlenir, bloklar kreynlerin altındaki montaj alanında birleştirilir ve gemi deniz tarafından suya iner. Yerleşim, malzeme hep denize doğru tek yönde akacak şekilde planlanır.

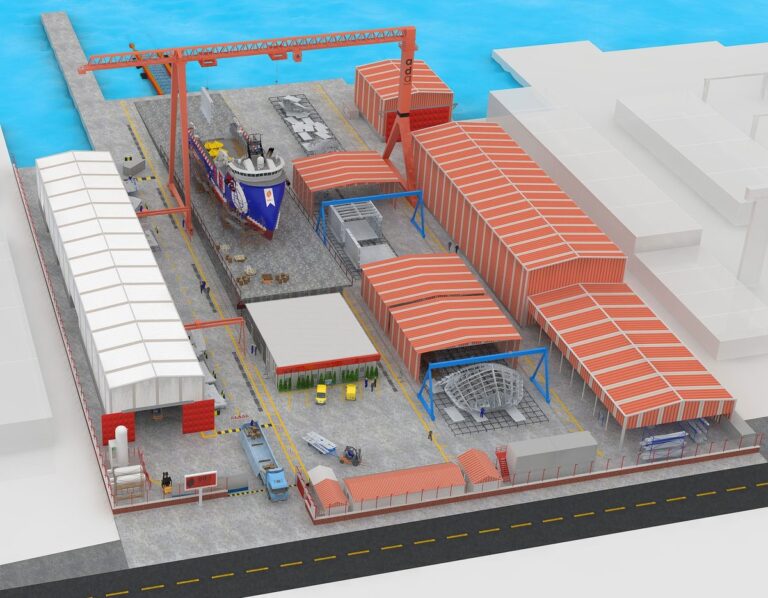

Örnek yerleşim

Kırmızı çatılı kapalı atölyeler (kesim, ön imalat, blok), ortada portal kreynli açık montaj alanı ve suya indirme bölgesi, kenarda rıhtım. Stok sahası → atölye → montaj → deniz sıralamasına dikkat edin.

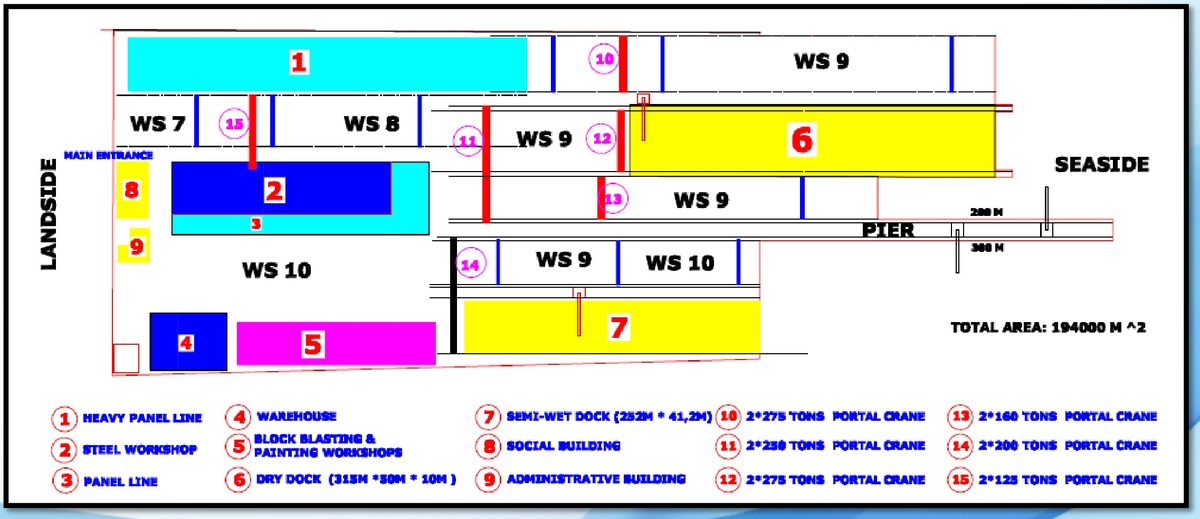

Örnek yerleşim planı

- Kara tarafı (landside): malzeme girişi, depo (4), idari ve sosyal binalar (8–9).
- Orta bölüm: panel hatları ve çelik atölyesi (1–3), iş istasyonları (WS), blok raspa–boya holleri (5).
- Deniz tarafı (seaside): kuru havuz (6), yarı ıslak kızak (7), rıhtım (pier) ve bunların üzerindeki portal kreynler (10–15).
Örnek tersanenin toplam alanı yaklaşık 194.000 m²’dir. Malzeme soldan girer, sağa doğru büyüyerek gemiye dönüşür.
3 Bir Tersane Ne İş Yapar?
Tersane yalnızca gemi yapılan yer değildir. Ağır çelik işleme ve kaldırma yeteneği dört ayrı iş sahasında kullanılır:
Yeni gemi inşaatı

Sıfırdan gemi üretimi: konteyner, kuru yük, tanker, ro-ro, balıkçı ve askerî gemiler.
Gemi tamir ve bakımı

Havuzlama, sac değişimi, makine ve sevk sistemi (pervane, dümen) bakımı.
Dönüşüm projeleri

Mevcut gemiyi başka bir amaca uyarlama; örneğin yük gemisinden yüzer enerji santrali.
Endüstriyel projeler

Köprü parçaları, rüzgâr türbini kuleleri, çelik konstrüksiyon yapılar.

Yeni gemi inşaatı
- Tersanenin ana işi: siparişe göre sıfırdan gemi üretmek.
- Ürünler: konteyner, kuru yük, tanker (petrol, kimyasal, bitüm), ro-ro / ro-pax, balıkçı gemileri, savunma projeleri, açık deniz (offshore) yapıları.
- Kapasiteyi havuz–kızak ölçüleri ve kreyn gücü belirler. Örnek tersane: 7.000 TEU’ya kadar konteyner gemisi, 180.000 DWT’ye kadar kuru yük gemisi.
- İş istasyonu mantığı: otomobil fabrikasındaki gibi her istasyonda belirli bir iş yapılır, ürün bir sonraki istasyona geçer.

Sözlük
TEU: 20 ft’lik bir konteynere eşdeğer birim. DWT: geminin taşıyabildiği toplam ağırlık (ton).

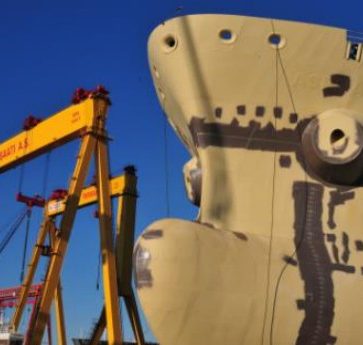

Gemi tamir ve bakımı
- Gemiler belirli aralıklarla havuza alınarak su altı kısımları kontrol edilir ve bakımı yapılır.
- Tipik işler: karina raspa ve boyası, sac değişimi (incelmiş veya hasarlı saclar kesilip yenilenir), ana ve yardımcı makine bakımı, sevk sistemi (şaft, pervane, dümen) bakımı.
- İş havuzda veya rıhtımda yapılır. Gemi çalışmadığı her gün gelir kaybettiği için süre çok kritiktir.
- Yan sanayiye yakınlık (yedek parça, uzman usta) tamir işinde büyük avantajdır.

Dönüşüm projeleri
- Mevcut bir gemi yeni bir göreve uyarlanır: gövde korunur, içi ve donanımı değişir.
- Aşamalar: projelendirme → imalat → devreye alma (start-up).

- Örnek: 75.000 ve 45.000 DWT’lik dökme yük gemilerinin ambarlarına jeneratörler yerleştirilerek 144–260 MW gücünde yüzer enerji santraline dönüştürülmesi.
- Neden dönüşüm? Yeni gemi yapmaktan daha hızlıdır ve çoğu zaman daha ucuzdur.

Endüstriyel projeler
- Tersanenin uzmanlığı: kalın sacı kesmek, bükmek, kaynatmak ve çok ağır parçaları kaldırmak. Bu yetenek gemi dışı işlerde de kullanılır.
- Örnekler: asma köprü ankraj kutuları ve çelik parçaları, rüzgâr türbini kuleleri, hangarlar, portal kreynler.

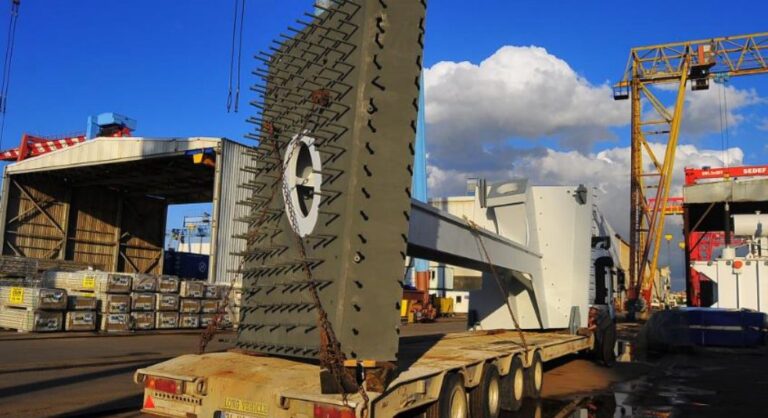

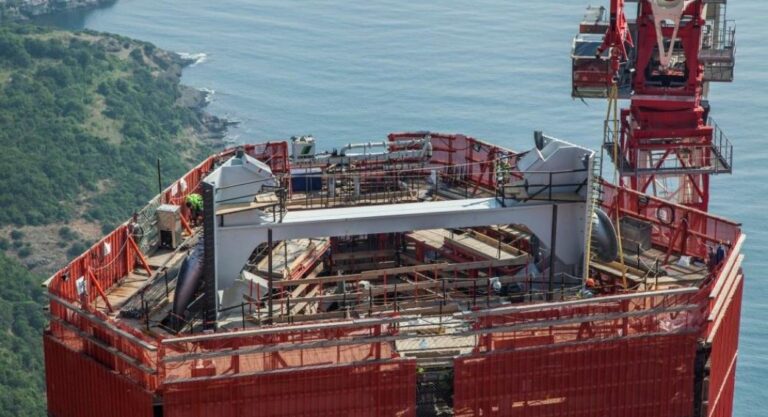

- Örnek iş: bir köprü ankraj kutusu için 4.000 ton çelik, 80–200 mm sac kalınlığı ve yalnızca 3 mm imalat toleransı (EN 1090-2 standardı).

Tersaneden çıkan ürün örnekleri

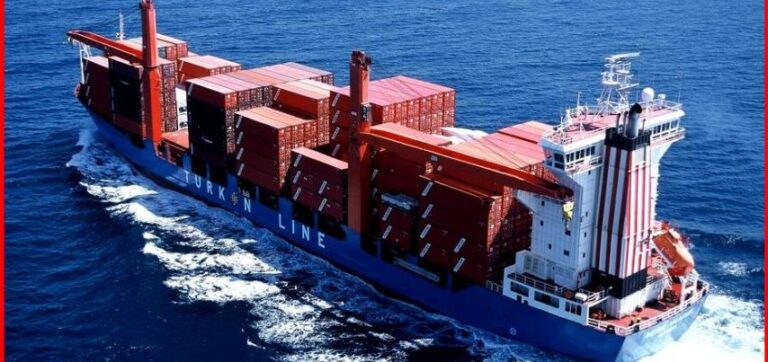

Konteyner gemisi

Yeni inşa

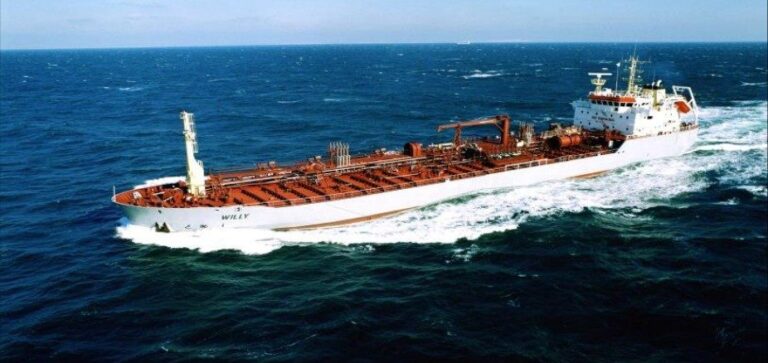

Kimyasal tanker

Yeni inşa

Balıkçı gemisi

Yeni inşa

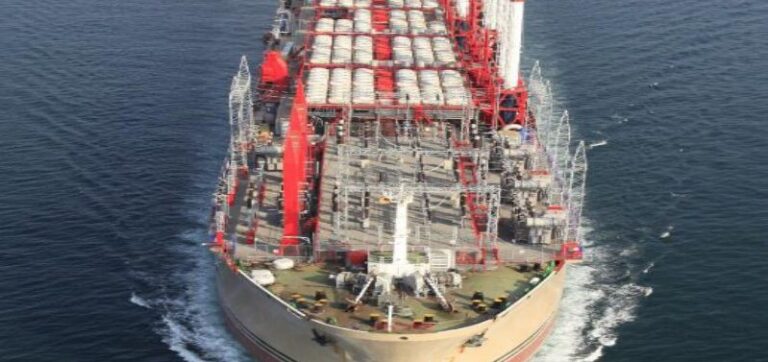

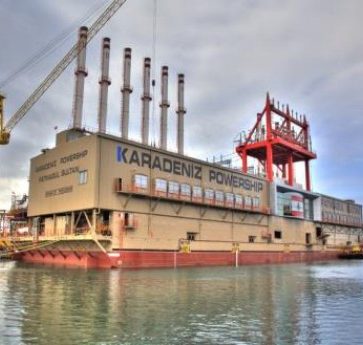

Yüzer enerji santrali

Dönüşüm projesi

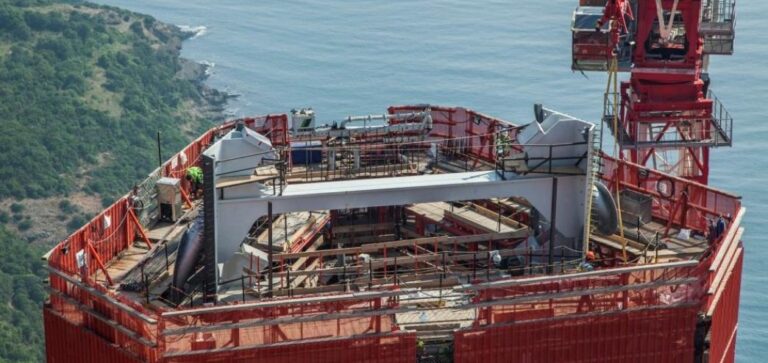

Köprü ankraj bloğu

Endüstriyel proje

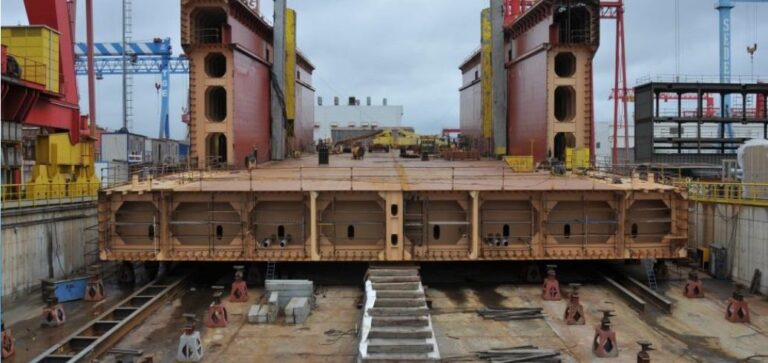

Yüzer havuz

Tersaneler için tersanede üretilir
4 Üretimi Destekleyen Birimler
Atölyede kaynak başlamadan önce ve üretim boyunca dört birim, işin doğru, zamanında ve güvenli yapılmasını sağlar:
Planlama
- Maliyet analizi
- İş planlaması ve takvim
- Hizmet ve malzeme alımı
- Proje yönetimi
Tasarım
- Detay tasarım
- İmalat resimleri
- Malzeme listeleri
- Kesim (nesting) planları
Kalite
- Ölçü ve kaynak kontrolü
- Belgelendirme (ISO, EN 1090)
- Sürekli iyileştirme
- Taşeron gelişimi
İş güvenliği (İSG)
- Eğitim ve bilinçlendirme
- Tehlikenin kaynağında giderilmesi
- Yasal süreçlerin tavizsiz uygulanması
5 Üretim Akışı: Sacdan Gemiye
1 · Hazırlık
- Sac ve profil stokuMalzeme kabul, istif
- Kumlama ve ön boyaRaspa + ince astar
- KesimCNC sac, kenar ve profil kesimi
- Şekil vermeSac–profil eğimi, kaynak ağzı
2 · İmalat
- Ön imalatKüçük parçalar, alt gruplar
- Panel hattı / pinjigDüz paneller · eğimli bloklar
- Ön blokPaneller + alt gruplar
- BlokBorusu ve donanımıyla
3 · Montaj ve donatım
- Blok raspa ve boyaKapalı holde
- Blok birleştirmeKızakta veya kuru havuzda

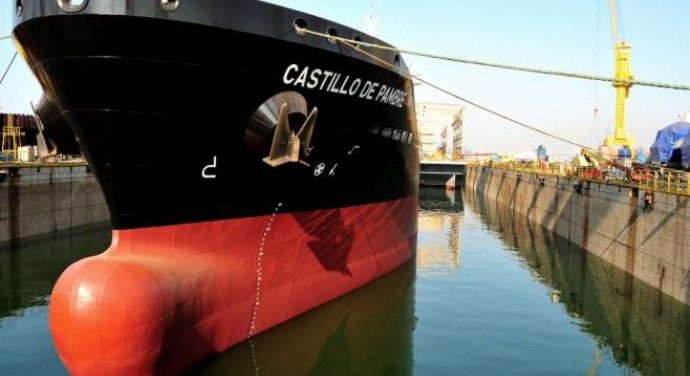

- Rıhtımda donatımMakine, boru, elektrik
- Tecrübe ve teslimLiman ve seyir tecrübeleri
Ana fikir
Parça her adımda büyür: sac → panel → blok → gemi.
Pinjig: eğimli blokların kurulduğu, pim yüksekliği ayarlanabilen yatak.
6 Stok Sahası ve Ön Hazırlık
Alanı dar olan tersaneler stok ve ön hazırlık işlerini ayrı bir destek sahasında yapar; hazırlanan malzeme tersaneye taşınır.

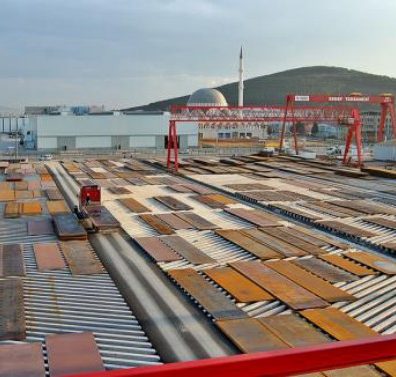

Stok sahası

Sac ve profiller kalite ve kalınlığa göre istiflenir; kreynle alınıp hatta verilir.

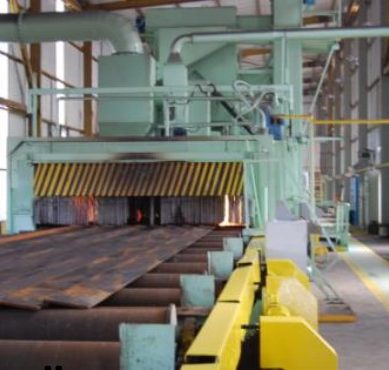

Ön raspa–boya ünitesi

Sac hattan geçerken kumlanır ve ince bir astarla kaplanır; imalat boyunca paslanmaz.

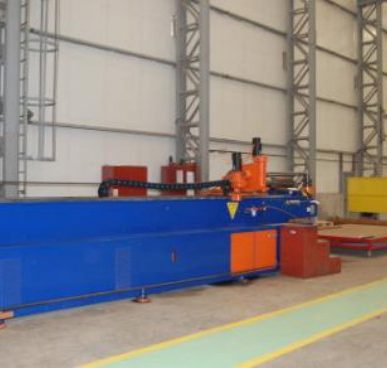

Boru büküm tezgâhı

Borular kaynaksız, soğuk olarak istenen açıda bükülür.

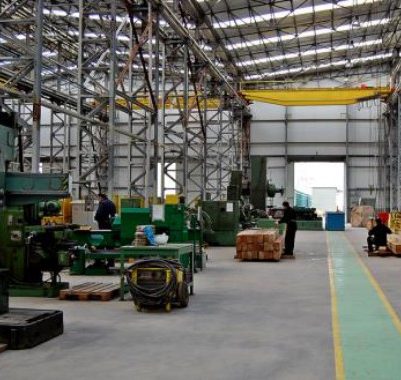

Teçhiz (donatım) atölyesi

Boru devreleri, donanım temelleri, merdiven ve kapak gibi parçalar hazırlanır.
7 Videolar: Gemi Nasıl İnşa Edilir?
Buraya kadar anlatılan üretim akışını gerçek tersanelerde izleyin:
Devasa Gemiler Nasıl İnşa Ediliyor? | Şehrin Tedarikçileri…TRT Belgesel · Türkçeİzlerken: Sacın kesilmesinden suya inişe kadar hangi adımları sayabiliyorsunuz?
How Cargo Ships Are Built | Mega Shipyard Full Process (Star…Processlytic · İngilizceİzlerken: Blokların nerede yapıldığına ve nasıl birleştirildiğine bakın.
Oyunbozan | TCG Anadolu | TRT BelgeselTRT Belgesel · Türkçeİzlerken: Büyük bir askerî geminin Tuzla'daki inşa sürecini izleyin.İngilizce videolarda YouTube’un otomatik Türkçe altyazısını açabilirsiniz.
Kaynaklar
- Sedef Gemi İnşaatı A.Ş. tanıtım sunumu (tersane iş sahaları, üretim akışı, tesisler ve tersane fotoğrafları).
- Sedef Tersanesi, Tuzla yerleşim planı.
- Wikipedia, Cargo ship – Size categories.
- Y. Temel, ders notları: 10. hafta ve 11. hafta.
- Şemalar ve çizimler bu ders için hazırlanmıştır; eğriler şematiktir.
